สร้างแผนภูมิแกนต์

ใช้แผนภูมิแกนต์เพื่อแสดงระยะเวลาของเหตุการณ์หรือกิจกรรม

ที่ แผนภูมิแกนต์ เครื่องหมายที่ใช้จำแนกแต่ละส่วน (ส่วนใหญ่คือแท่งแสดงข้อมูล) จะแสดงถึงระยะเวลา ตัวอย่างเช่น คุณสามารถใช้แผนภูมิแกนต์เพื่อแสดงเวลาจัดส่งโดยเฉลี่ยของหลุ่มผลิตภัณฑ์หนึ่งๆ ได้

บล็อกทั่วไปที่สร้างสำหรับแผนภูมิแกนต์มีดังต่อไปนี้:

  • ประเภทเครื่องหมาย:แบบอัตโนมัติหรือแบบแกนต์ หากต้องการข้อมูลเพิ่มเติมเกี่ยวกับประเภทเครื่องหมายของแผนภูมิแกนต์ โปรดดู เครื่องหมายแถบแกนต์
  • แถบคอลัมน์: ฟิลด์วันที่หรือเวลา (ตรวจวัดต่อเนื่อง)
  • แผงแถว: มิติข้อมูล
  • ขนาด: การวัดผลแบบต่อเนื่อง

ในการสร้างแผนภูมิแกนต์ที่แสดงจำนวนวันโดยเฉลี่ยนับตั้งแต่วันที่สั่งซื้อและวันที่จัดส่วน โปรดทำตามขั้นตอนต่อไปนี้:

  1. เชื่อมต่อกับแหล่งข้อมูลตัวอย่าง - Superstore (หากจำเป็น คุณสามารถดาวน์โหลดได้จากหน้าข้อมูลตัวอย่าง Tableau Public(ลิงก์จะเปิดในหน้าต่างใหม่))
  2. ลากมิติข้อมูลวันที่สั่งซื้อไปยังคอลัมน์ Tableau จะรวมวันที่ตามปีและสร้างส่วนหัวของคอลัมน์พร้อมป้ายกำกับปีนั้นๆ
  3. ที่แถบคอลัมน์ ให้คลิกลูกศรบนเมนูดรอปดาวน์ ปี (ลำดับวันที่) และจากนั้นให้เลือก หมายเลขสัปดาห์

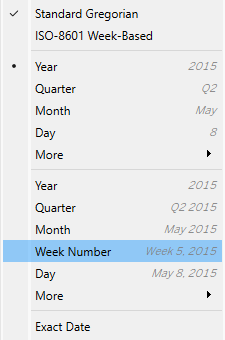

    เมนูบริบทมิติข้อมูล

    ส่วนหัวของคอลัมน์จะเปลี่ยนไป แต่ละสัปดาห์ที่มีตัวบ่งชี้เป็นเครื่องหมายถูกเนื่องจากในระยะเวลาสี่ปีนั้นประกอบด้วย 208 สัปดาห์ ซึ่งมากเกินกว่าจะแสดงเป็นป้ายกำกับในมุมมอง

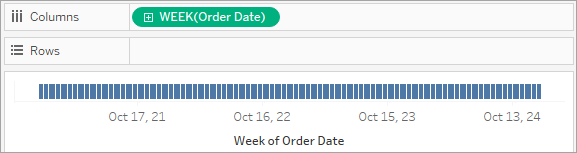

    แผนภูมิแกนต์ที่แสดงสัปดาห์ของวันที่สั่งซื้อ

  4. ลากมิติข้อมูล หมวดหมู่ย่อย และ วิธีจัดส่ง ไปยังแถบแถว วาง วิธีจัดส่ง ไว้ที่ด้านขวาของ หมวดหมู่ย่อย การดำเนินการนี้จะสร้างมิติข้อมูลสองลำดับชั้นไล่เรียงตามแกนด้านซ้าย

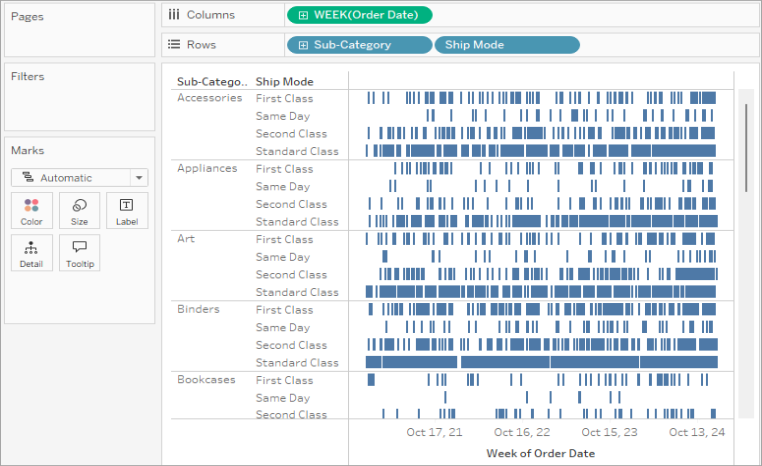

    แผนภูมิแกนต์แสดงการกระจายของวิธีจัดส่งตามหมวดหมู่ย่อยเมื่อเวลาผ่านไป

ต่อไป เราจะกำหนดขนาดมาร์กตามความยาวของช่วงระยะเวลาตั้งแต่วันที่สั่งซื้อและวันที่จัดส่ง ในการดำเนินการนี้ ให้สร้างฟิลด์ที่คำนวณที่ครอบคลุมช่วงระยะเวลานั้น

  1. ที่เมนูแถบเครื่องมือ ให้คลิก การวิเคราะห์ > สร้างฟิลด์ที่คำนวณ และคุณยังสามารถคลิกขวา (กด Control และคลิกบน Mac) ที่ฟิลด์ใดก็ได้บนแผงข้อมูลและเลือก สร้าง > ฟิลด์ที่คำนวณ
  2. ที่กล่องโต้ตอบการคำนวณ ให้ตั้งชื่อฟิลด์ที่คำนวณว่า OrderUntilShip
  3. ในกล่อง สูตร ให้กรอกสูตรต่อไปนี้และคลิก ตกลง:

    DATEDIFF('day',[Order Date],[Ship Date])

    สูตรดังกล่าวจะสร้างการวัดผลที่กำหนดที่จะให้ผลต่างของวันที่สั่งซื้อและวันที่จัดส่งเป็นจำนวนวัน

  4. ลากการวัดผลOrderUntilShipไปยังขนาดบนการ์ดเครื่องหมาย

การรวมเริ่มต้นของ OrderUntilShip นั้นคือผลรวม แต่ในกรณีนี้หากเป็นค่าเฉลี่ยจะเหมาะสมมากกว่า

  1. คลิกขวา (Control-คลิก บน Mac) ที่ฟิลด์ ผลรวม(OrderUntilShip) บนการ์ด เครื่องหมาย จากนั้นเลือก การวัดผล (ผลรวม) > ค่าเฉลี่ย

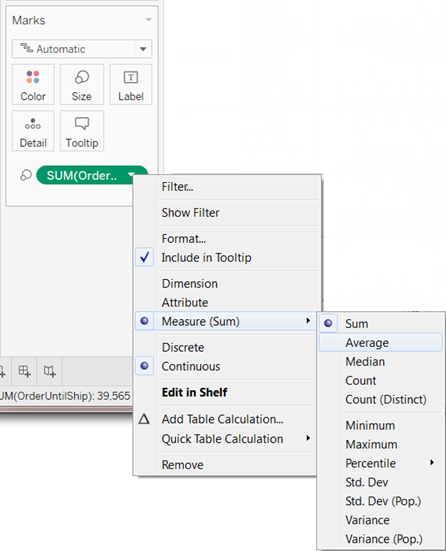

    เมนูบริบทฟิลด์ที่เปลี่ยนการวัดผลจากผลรวมเป็นค่าเฉลี่ย

มุมมองจะเป็นไปตามนั้น แต่มีเครื่องหมายมากเกินไปที่จะแสดงบนมุมมอง

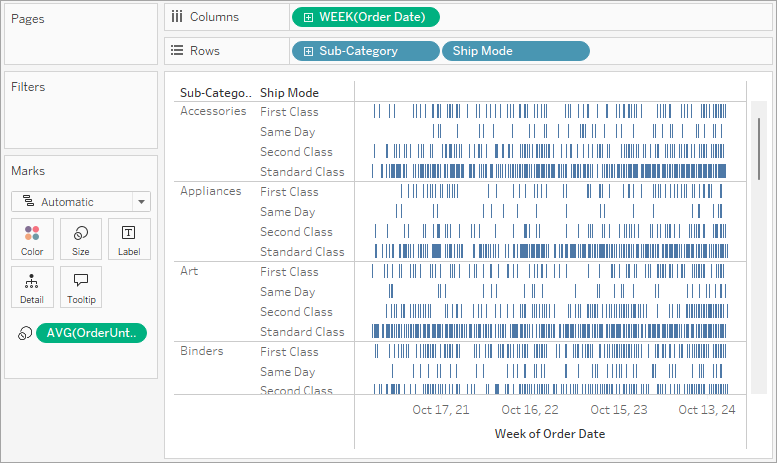

แผนภูมิแกนต์แสดงวันที่สั่งซื้อตามหมวดหมู่ย่อยและวิธีจัดส่ง

เราสามารถทำให้สามารถอ่านข้อมูลได้ง่ายขึ้นโดยการกรองระยะเวลาที่แคบลง

  1. กดปุ่ม Ctrl ค้างไว้ (ปุ่ม Option สำหรับ Mac) และลากฟิลด์ สัปดาห์(วันที่สั่งซื้อ) จากแถบ คอลัมน์ไปยังแถบตัวกรอง

    เมื่อกดปุ่ม Ctrl ค้าง (หรือปุ่ม Option) คือการสั่ง Tableau ว่าคุณต้องการคัดลอกฟิลด์ไปยังตำแหน่งใหม่พร้อมกับการปรับแต่งใดๆ ที่คุณได้เพิ่มไว้ โดยไม่ลบออกจากตำแหน่งเดิม

  2. ที่กล่องโต้ตอบฟิลด์ตัวกรอง ให้เลือก ระยะวันที่ และคลิกที่ ถัดไป
  3. กำหนดระยะให้เป็นช่วงสามเดือน เช่น 1/1/2021 ถึง 31/3/2021 จากนั้นคลิกตกลง

    การเลือกวันที่ต้องการโดยใช้แถบเลื่อนนั้นอาจทำได้ยาก ดังนั้นการกรอกตัวเลขที่คุณต้องการลงในกล่องวันที่โดยตรงหรือใช้ปฏิทินในการเลือกวันที่นั้นง่ายกว่า

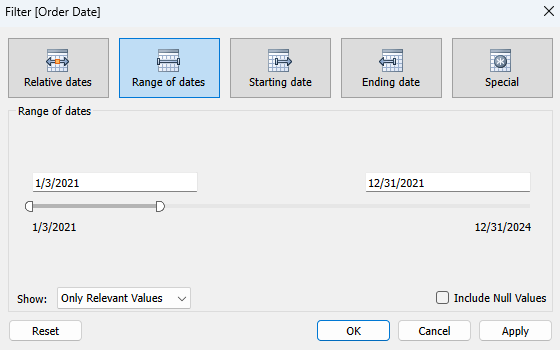

    กล่องโต้ตอบตัวกรองวันที่ที่ช่วยให้คุณกรองตามช่วงวันที่ วันเริ่มต้น วันสิ้นสุด หรือตัวกรองวันที่พิเศษ

  4. ลากมิติข้อมูลวิธีจัดส่ง (Ship Mode) ไปที่สีบนการ์ดเครื่องหมาย ตอนนี้มุมมองของคุณก็จะแสดงการจัดเรียงข้อมูลที่บอกระยะเวลาระหว่างเวลาที่สั่งซื้อและเวลาที่จัดส่งแล้ว

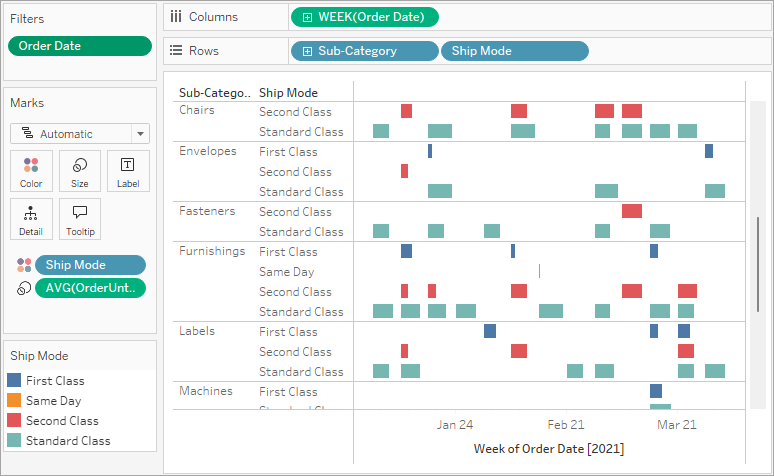

    แผนภูมิแกนต์แสดงปริมาณการจัดส่งตามวิธีจัดส่งและหมวดหมู่ย่อย

    ตัวอย่างเช่น คุณสามารถดูได้ว่าวิธีจัดส่งใดที่อาจทำให้มีเวลารอนานกว่า เวลารอนั้นแตกต่างไปตามประเภท และเวลารอนั้นสม่ำเสมอตลอดช่วงระยะเวลาหรือไม่

หมายเหตุ: หากคุณเผยแพร่มุมมองนี้ไปยัง Tableau Server คุณสามารถเพิ่มตัวกรองที่ช่วยให้ผู้ใช้ดำเนินการต่างๆ กับมุมมองได้โดยการปรับเปลี่ยนช่วงระยะเวลา หรือกรองหมวดหมู่ย่อยหรือวิธีจัดส่งแบบใดๆ ออกไป หากต้องการข้อมูลเพิ่มเติม โปรดดู เผยแพร่แหล่งข้อมูลและเวิร์กบุ๊ก
